加强汛前检查 确保安全施工
时间: 2018-05-11 18:04 来源: 镇安县政府 作者: 水务局 编辑: 水务局 浏览:

市水务局质检站主持召开相关部门座谈会

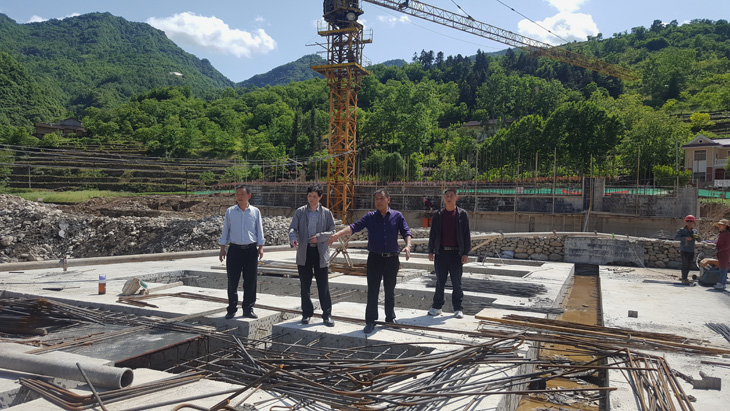

刘家钊副主席在罗家营电站施工工地检查进度


刘家钊与杜光华签订罗家营电站征地移民安置协议

时至五月,已进入汛期。旬河水电旅游扶贫综合开发项目开工建设的柴坪电站和罗家营电站两个施工建设单位,抓紧汛前、汛初的有利时机,科学安排人员,加班加点施工,目前工程进展基本顺利。其中柴坪电站自131日开工至今,昼夜加班,24小时施工,目前已按原计划完成了电站左岸水面以下大坝工程建设的施工任务;罗家营电站因受基础地质影响,工程量加大,右岸大坝、机坑、溢流坝、厂房基础正在紧张施工,为了确保该施工段能在主汛期来临之前保质保量完工,他们一是严把质量关口。邀请市水务局质量监督站人员检查督导施工质量,要求各方共同努力,打造高质量水利水电工程。53日,商洛市水务局质量监督站站长赵晓红,高工刘文亲临施工现场检查,并召开了由县水务局、旬河综合开发项目管理处、云镇水库项目管理处、陕西桂花旬河水电开发有限公司等相关单位负责人座谈会。会上市水务局质刘文进一步强调了水利工程质量监督的意义及重要性,对工程建设质量如何实施监督监管,对水利工程质量监管的新规范进行了详细讲解培训。

二是严格汛前检查。57日,县政协副主席刘家钊带领管理处人员到罗家营电站施工现场,检查督导电站施工进度及防汛措施。针对罗家营电站施工现场存在问题,提出整改措施。同时就罗家营电站建设项目强调,一要抢抓时间抓进度,增加施工人员和机械,倒排施工工期,确保6月主汛期到来前右肩坝体主体建设完成;二要精确计算保安全,罗家营电站主坝体基本完工,要安排专业人员计算涨水回水位,针对计算结果,加强右岸防护措施,确保右岸坝体和周边群众财产安全和施工安全;三要强化管理提质量,加强施工管理,工程监理、第三方质量检测必须24小时在岗在位,确保工程质量。

三是迅速实施移民。罗家营电站移民资金已经基本到位,为了积极稳妥的抓好库区移民工作,5月7日,政协副主席、旬河水电旅游扶贫综合开发项目管理处处长刘家钊与月河镇镇长杜光华,签订罗家营电站建设征地和移民安置协议。协议签订后,计划从5月14日开始,以月河镇为主体,项目管理处、国土局、项目建设业主抽调专人全面配合,力争在1个月内完成移民征地补偿工作。
